News Buena Vista
Je remercie le membre JeffBond d un forum Boursier
"J'étais à Calaveras aujourd'hui pour une réunion et j'ai profité de l'occasion par la suite pour visiter l'usine de biomasse de New York L'installation reste en mode rénovation complète, et ils visent un essai opérationnel doux de l'usine en août. Pour le moment, ils n'ont toujours pas demandé de permis de construire ou terminé de rapport d'impact sur l'environnement pour le Centre AI.
" Mardi, lors de la réunion du conseil des superviseurs, l'un des points à l'ordre du jour sera une discussion et des mesures possibles liées au processus entourant l'application du Code. Il est regrettable que les actions de quelques-uns puissent affecter tant de gens, en particulier les voisins les plus proches de la question."
Celui qui s'exprime est Jeff Brown, le superviseur du District 3 du Comté d'Almador.
C'est un élu local qui a autorité officielle sur le territoire où se trouve BVBP à Ione. Ses déclarations publiques sur Facebook ont une valeur factuelle bien supérieure aux rumeurs de forum boursier. Un superviseur de comté aux États-Unis est un élu qui vote les décisions administratives locales, notamment sur les permis de construire, les rapports d'impact environnemental, et les autorisations d'exploitation. Il est directement en position de connaître l'état d'avancement des dossiers administratifs sur son territoire.
Sur ce que confirme ce message
Trois informations factuelles majeures apparaissent.
1) La centrale biomasse est en mode de rénovation complète. Cela confirme la matérialité physique du projet. Le site n'est pas abandonné, les travaux avancent.
2) L'essai opérationnel doux est visé pour août 2026. Ce n'est pas juillet. Le calendrier annoncé par 2CRSi et Alain Wilmouth (17 juillet 2026) apparaît donc décalé selon cette source locale officielle. La formulation "soft operational trial" (essai opérationnel doux) suggère de plus un démarrage progressif et prudent, pas une inauguration officielle.
3) Surtout, aucune demande de permis de construire n'a été déposée et aucun rapport d'impact environnemental n'a été terminé pour le Centre AI. Cette information est capitale.
Sur l'implication du troisième point
Le data center IA associé à la centrale biomasse ne peut pas démarrer sans permis de construire et sans rapport d'impact environnemental validé. Ces documents administratifs sont obligatoires en Californie sous le California Environmental Quality Act (CEQA) pour tout projet industriel d'ampleur.
Le rapport d'impact environnemental complet (Environmental Impact Report) prend typiquement 12 à 18 mois à produire en Californie, avec plusieurs phases (scoping, draft EIR, public comment period, response to comments, final EIR, certification).
Chaque phase prend plusieurs mois.
Si aucun rapport n'est encore terminé à date, cela signifie que le processus n'est pas suffisamment avancé pour permettre un démarrage rapide du data center.
Même dans un scénario favorable où le rapport serait déposé aujourd'hui, la certification finale pourrait ne pas intervenir avant fin 2027 dans un calendrier normal.
Le permis de construire est également nécessaire et vient généralement après la certification de l'EIR. Sans ce permis, aucune construction d'infrastructure IT majeure n'est possible sur le site.
Sur l'écart avec la communication 2CRSi
Cette information contredit substantiellement le calendrier communiqué par 2CRSi. on ne voit pas comment une première commande de $290M pourrait être honorée sur ce site dans l'immédiat. Alain Wilmouth avait annoncé que la première commande NYGC de $290M devrait tomber au premier semestre de l'exercice 2026-2027, soit d'ici fin décembre 2026.
Si le rapport d'impact environnemental n'est pas encore terminé pour le Centre AI, la matérialisation de cette commande dans le calendrier annoncé devient très improbable.
Sur le contexte des actions "affectant les voisins"
Jeff Brown mentionne également qu'un point de l'ordre du jour du conseil des superviseurs concerne "une discussion et des mesures possibles liées au processus entourant l'application du Code". Il évoque des "actions de quelques-uns" qui peuvent affecter les voisins les plus proches.
Cette formulation suggère qu'il existe des tensions locales autour du dossier, possiblement des irrégularités procédurales ou des plaintes de riverains.
Le langage administratif diplomatique ("regrettable que les actions de quelques-uns puissent affecter tant de gens") indique qu'un incident spécifique est en cours de traitement par le conseil.
Sans plus de contexte, il est difficile de préciser.
Mais cette mention est un signal que l'environnement local du projet BVBP n'est pas complètement apaisé. Les procédures administratives peuvent être encore plus longues si des recours ou des oppositions se matérialisent.
Sur la contestation locale à Ione
La contestation locale contre les data centers est un phénomène quasi universel aux États-Unis actuellement. L'article du Ledger Dispatch mentionnait entre 30 et 50 projets bloqués, retardés ou annulés depuis 2024 pour opposition locale.
À Ione, la situation présente des caractéristiques particulières :
Le site est très proche de Buena Vista Rancheria, communauté amérindienne Miwok. Les communautés amérindiennes sont juridiquement fondées à contester les projets industriels affectant leur environnement culturel et écologique. Les procédures peuvent être longues.
La Californie applique le California Environmental Quality Act (CEQA) qui est parmi les législations les plus exigeantes des États-Unis. Chaque étape, comme on l'a vue plus haut, prend plusieurs mois.
Le comté d'Amador est rural, peu densément peuplé, avec une culture locale de protection environnementale. Les riverains ont l'habitude de s'exprimer et de recourir contre les projets.
Le mention par Jeff Brown de "actions de quelques-uns qui peuvent affecter tant de gens" dans son post Facebook du 12 juillet suggère qu'un incident spécifique est en cours de traitement par le conseil des superviseurs. Cette formulation diplomatique cache probablement des tensions substantielles.
La tournure du résumé et les phrases sont de JeffBond
N'empêche avec cette histoire de Grizzly, 2CRSi est surveillé 24h/24 🤣
Mes posts ne constituent en aucun cas des conseils financiers. Vous devez faire votre travail de recherche avant d'investir.
On est le 17 juillet ! 😁
Mes posts ne constituent en aucun cas des conseils financiers. Vous devez faire votre travail de recherche avant d'investir.
@hididi31 franchement la crédibilité de 2CRSI est à 0, ça commence à craindre fort et y a encore des actionnaires qui y croient dur comme fer ...

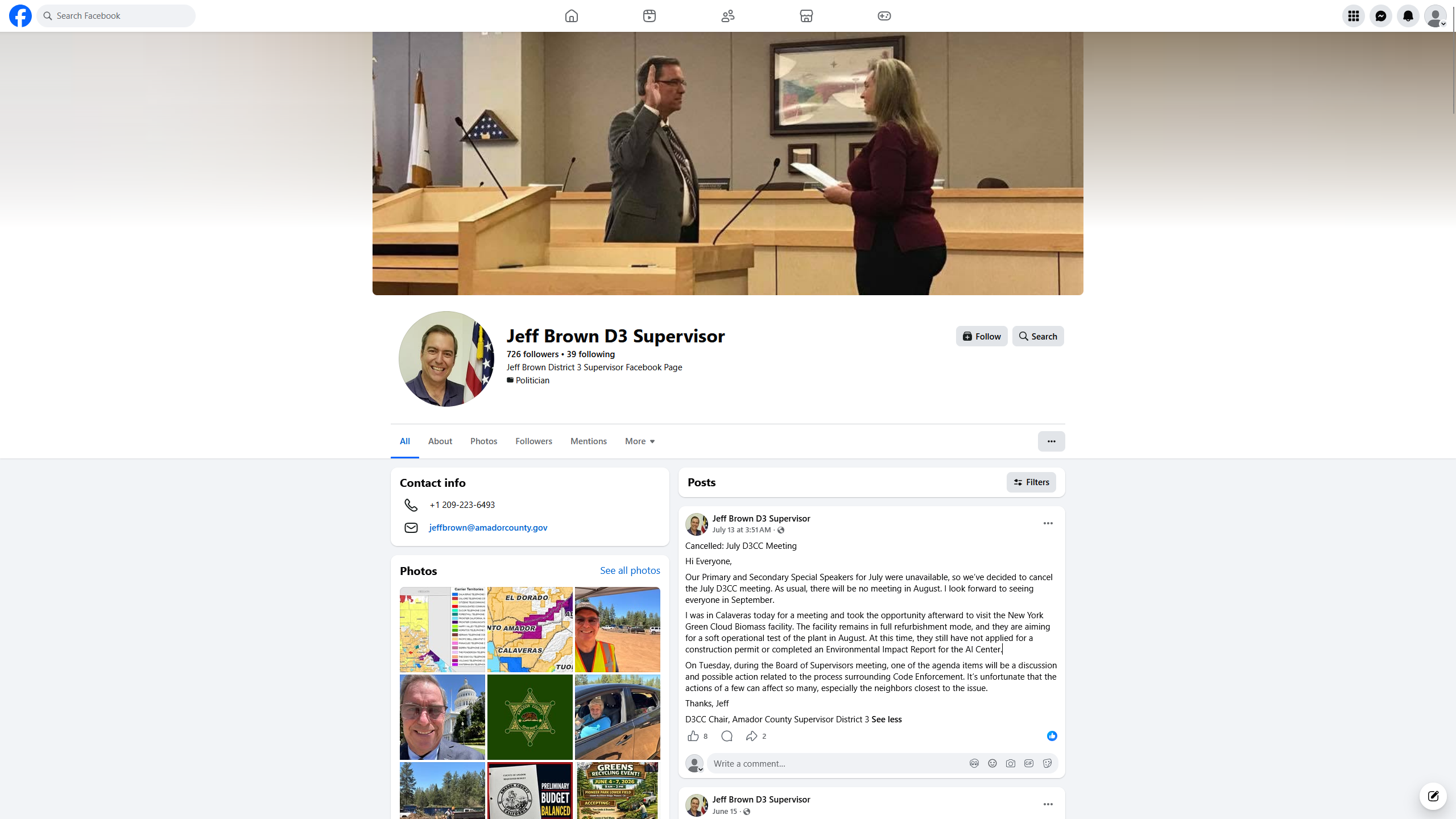

Post facebook non pas de james Brown mais jeff en PJ et traduction FR :
Annulé : réunion de juillet du D3CC
Bonjour à tous,
Nos intervenants spéciaux principaux et secondaires pour le mois de juillet n'étant pas disponibles, nous avons décidé d'annuler la réunion du D3CC de juillet. Comme d'habitude, il n'y aura pas de réunion en août. Au plaisir de vous revoir tous en septembre.
J'étais à Calaveras aujourd'hui pour une réunion et j'en ai profité ensuite pour visiter le site de biomasse New York Green Cloud. L'installation est toujours en phase complète de rénovation, et ils visent un test opérationnel à blanc de l'usine en août. Pour l'instant, ils n'ont pas encore déposé de demande de permis de construire ni complété de rapport d'impact environnemental pour le centre d'IA.
Mardi, lors de la réunion du conseil des superviseurs, l'un des points de l'ordre du jour sera une discussion et une action possible liées au processus concernant l'application des codes (Code Enforcement). Il est regrettable que les actions de quelques-uns puissent affecter un si grand nombre de personnes, en particulier les voisins les plus proches du problème.
Merci, Jeff Président du D3CC, superviseur du district 3 du comté d'Amador
On y croit pour la livraison des serveurs en septembre 🤣
https://www.facebook.com/Jeff4Upcountry/
https://www.amadorcounty.gov/government/board-of-supervisors/district-3-jeff-brown
@allenn Tout à fait , y aura rien avant 12 mois minimum. J n'en étais sûr qu il y avait un problème avec 2crsi depuis un an , le contrat avec Buffalo Green Data ensuite NYGC puis atlas cloud ai c était trop gros. Vendredi je sais pas ce qu il s est passé. Le cours a pris -7 puis +10 pour finir à+6.6 pour l anniversaire de AW 😂. C est plus possible de tenir le narratif ça va peter. Pour le mieux de 2CRSI pour repartir tranquille. Et Aether c est pareil y aura rien pendant deux ans je pense
J'avais dit dans ma vidéo qu'il fallait faire comme si le contrat cadre de 610M n'existait pas !
Mes posts ne constituent en aucun cas des conseils financiers. Vous devez faire votre travail de recherche avant d'investir.
